一次紧急烟囱防腐案例:从腐蚀发现到验收复查

一次紧急烟囱防腐案例:从腐蚀发现到验收复查

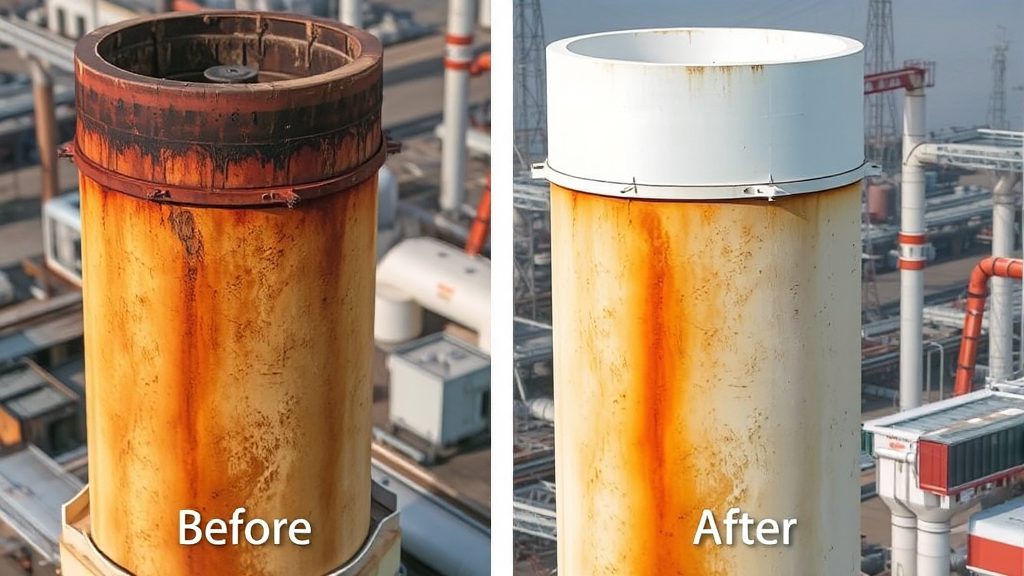

电厂烟囱内壁腐蚀严重,紧急防腐施工两周完成。施工前勘查记录,施工后验收并提供维护记录。

紧急防腐项目的启动背景

某电厂业主在日常巡检中发现砖砼烟囱内壁腐蚀严重,部分区域已露出钢筋,影响排放安全。业主紧急联系施工团队,希望尽快处理,避免停产损失。施工团队接到通知后,当天与业主沟通现场情况,并要求提供故障描述和现场照片以便快速评估。

业主担心施工周期影响生产,同时预算有限,希望获得性价比高的方案。施工团队承诺2天内到场勘查,并根据实际腐蚀程度和设施条件制定方案。业主提供了烟囱高度、内径、运行温度等基本信息,为后续方案设计提供了依据。

从勘查到方案制定的具体经过

施工团队到场后,对烟囱内壁进行了全面勘查,测量腐蚀深度、面积,并记录裂缝位置。勘查结果显示,内壁腐蚀深度平均达3-5厘米,部分区域需修补加固。团队随后制定方案:采用耐高温防腐材料,先修补基层,再涂刷防腐涂层,施工周期预计14天。

材料选择上,根据烟囱运行温度(约150℃),选用耐温200℃以上的防腐涂料,并搭配玻璃纤维增强层。方案经业主确认后,团队迅速安排材料进场和人员调配,确保按计划开工。同时,业主调整了生产计划,为施工留出窗口期。

施工中的记录与质量控制

施工过程中,团队严格按方案执行:先清理腐蚀层,用专用修补料填平凹陷,再涂刷底漆、中涂和面漆,每层厚度控制在0.3-0.5毫米,总厚度达2毫米以上。每道工序完成后,由质检员检查厚度和附着力,并记录在施工日志中。

记录内容包括材料批次、每层涂刷时间、环境温湿度、涂层厚度等数据。施工期间遇到一次降雨,团队及时覆盖作业面,暂停施工,待干燥后继续。所有记录由业主代表签字确认,确保质量可追溯。

验收结果与后续复查安排

施工完成后,双方按行业标准进行验收:检查涂层外观无流挂、无气泡,用测厚仪检测厚度达标,并做电火花检测确保无针孔。验收报告详细列出了施工范围、材料使用、检测结果等信息,业主签字确认合格。

团队还提供了维护记录,包括日常检查要点、建议复查周期(每半年一次)以及常见问题处理方法。业主将验收报告和维护记录归档,作为后续设备管理和复查的依据。整个项目从勘查到验收共16天,烟囱恢复正常运行。
